2022年“开门红”,新能源项目加速推进

日期:2022年10月13日   作者:施学良   来源:元谋县发改局    点击:[]

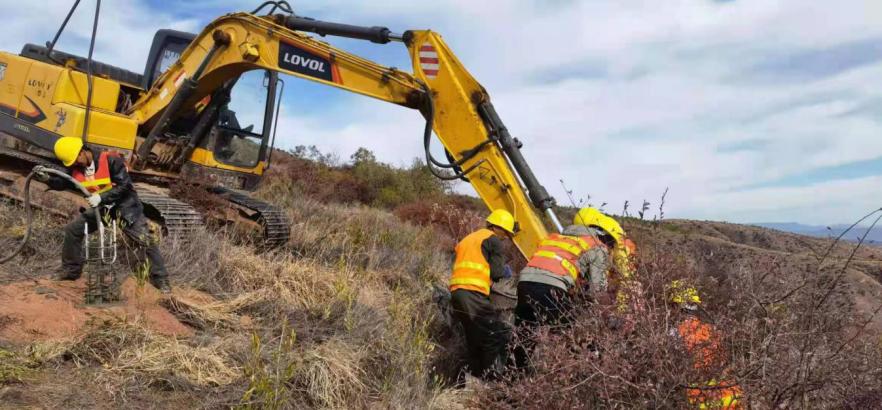

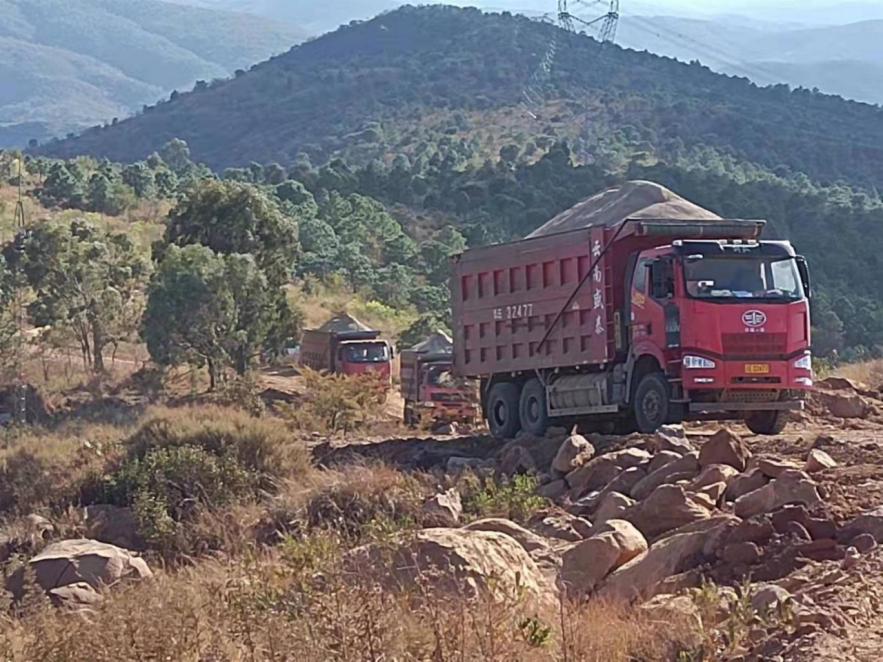

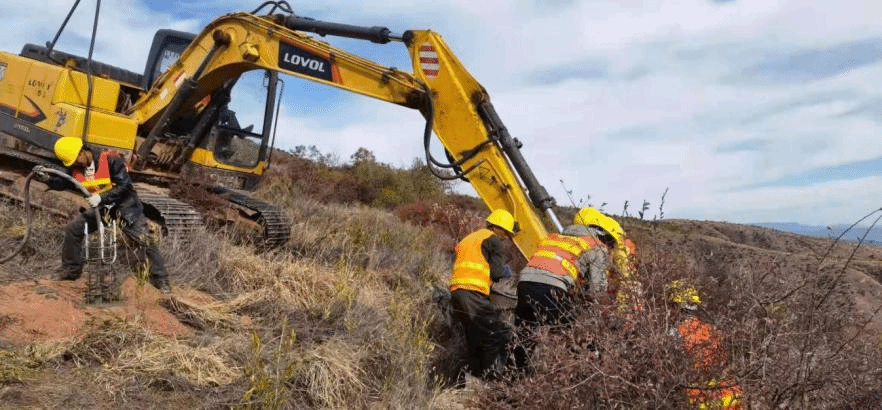

近日,平新45万千瓦光伏电站项目全面加速推进,力争实现2022年重点项目“开门红”。在平新45万千瓦光伏电站施工现场看到,约有200余名工人和20余台各型机械设备正在井然有序的施工忙碌着。为了按时完成投产计划,促进地方经济社会发展,项目建设方在提前做好疫情防控等各项安全防范和安全施工教育等准备工作后,已于新年1月1日全面复工。该项目西果树片区、英户片区光伏支架桩基打孔浇筑正式启动,一字排开的打桩机同时启动,挖出了新年“第一桩”,为元谋县2022年重点项目“开门红”各项工作启动吹响了新征程的冲锋号,截至1月11日,光伏组件支架灌注桩施工已完成11480颗。平新45万千瓦光伏电站项目投资25.22亿元亿元,计划2022年5月首批并网发电,2022年9月全容量并网发电。2021年12月启动施工准备以来,县委县政府高度重视该项目的推进,多次召开专题会议研究解决项目推进中遇到的困难和问题,并成立了推进项目工作专班,全力推进项目建设。项目单位三峡云能发电(元谋)有限公司提前谋划、精心准备,克服了疫情防控、护林防火等不利因素的影响,稳步推进各项工作。春日胜黄金,实干开新局。元谋县发展和改革局将持续强化项目调度,发扬“三牛”精神,立足于早、立足于快、立足于实,全力加快2022年重点项目建设,奋力实现“十四五”首年首季开门红。

上一条:绿色能源产业项目推进组组长深入光伏项目现场调研指导
下一条:元谋县打造“绿色能源牌”工作情况
